目次

上司や役員から「PMOを入れたらどうか」と言われ、その言葉を初めて聞いたまま席に戻った方に向けて書いています。

検索結果に並ぶのは「PMOとは何か」の解説です。上位10件を1件ずつ開いて数えたところ、9件がPMOという組織の解説で、PMO(社内に置く組織)とPMO支援(外部への発注)を分けて説明した記事は0件でした。「支援」と打っているのに、返ってくるのは組織の話です。

この記事では2つの違い、準委任・請負・派遣で相手が負う義務の差、頼まなくてよい3つの条件を整理します。読み終えたときに、上司へ返す1枚が書ける状態を目指します。

なお本記事はAI・AX推進プロジェクトのPMOを前提にしています。基幹システムの刷新やスクラッチ開発の進行管理とは論点が違うため、そこは分けて書きます。

PMO支援とは。社内PMOとの違いと発注の3つの判断

PMOを外に頼めるのか知りたい方へ

業務の見極めから実装の進行管理まで、
社外AX部が担います

  • 手段を選べる立場から入る。特定のツールを売っていません
  • 実装の進行管理まで引き受けます。提案だけで終わりません
  • 置き換えない方がよいという結論も、そのままお出しします
60分の無料相談を申し込む

月5万円から。無理な営業はいたしません

》【無料DL】『AX推進 品質ガイドライン』|成果につながらない48項目

PMO支援とは?社内に置くPMOの機能を外部の契約で埋めること

PMO支援は、社内に置くはずのPMOという機能を、外部の会社との契約で埋めることを指します。会社の名前でも役職の名前でもありません。

この章では4つを順に見ます。

  • PMOという言葉が本来指しているもの
  • PMO支援で買っているもの
  • PMOが引き受ける3つの仕事
  • 関与の深さで分かれる3つの型

言葉の順序が大事です。先にPMOを押さえないと、「支援」が何を補っているのか決まりません。

PMOとは、プロジェクトを横から支える社内の組織である

PMO(Project Management Office)は、もともと社内に置く組織の名前です。

プロジェクトを実行する部隊とは別に、進め方の側を見る部署を置く。これがPMOの原型にあたります。複数のプロジェクトを横断して見て、報告の形式や会議の頻度をそろえる役割を持ちます。日本語にすると「プロジェクト管理事務局」が近い訳語です。

規模の大きな会社では、情報システム部門やDX推進部門の中に常設のPMOを置く例があります。1本のプロジェクトだけを見る場合もあれば、全社の案件を並べて優先順位の材料を作る場合もあります。

PMOは職種ではなく、機能の置き場所を指す言葉です。ここを組織の話として押さえておくと、次の「支援」が何を補う語なのかがはっきりします。

PMO支援とは、その組織の機能を外部の会社が契約で担うこと

PMO支援は、社内に置くPMOの機能を、外部の会社が契約で引き受ける形を指します。

社内に人を置く代わりに、必要な業務の範囲を決めて外部の会社に頼みます。支援会社が「PMO支援サービス」として売っているものも、発注する側では何を引き受けてもらう契約なのかを確かめます。

社内PMO PMO支援
置き方 自社の部署として置く 外部の会社と契約する
立ち上がり 採用か異動で3〜6ヶ月 2週間〜1ヶ月
指示 上司として直接出せる 相手の窓口を通す
担当者が抜けたとき 社内で引き継ぐ 会社として交代する
蓄積 社内に残る 引き渡す範囲を契約で決める

同じ「PMO」でも、この2列は別物です。上位10件はこの対比を持っていません。売っている側から見れば、右の列だけを説明すれば足りるためです。

PMOがやるのは3つ。進捗の可視化・ルールの標準化・関係者の調整

PMOが引き受ける仕事は、大きく3つに分かれます。

  • 進捗の可視化:タスクの洗い出し、遅延の検知、課題一覧の維持
  • ルールの標準化:報告の形式、会議体の設計、テンプレートの整備
  • 関係者の調整:会議の運営、決定事項の記録、部門間の情報の受け渡し

3つに共通するのは、どれも「決まったことを前に進める」側の仕事だという点です。何を決めるかは含まれていません。

ここを取り違えると、期待した動きが返ってきません。「うちのプロジェクトが止まっているのは決まらないからだ」という状態にPMOを入れても、論点が整理されて積み上がるだけで終わります。止まっている原因が判断の不在なら、PMOを入れても動きません。

プロジェクトの進捗を確認する打ち合わせ

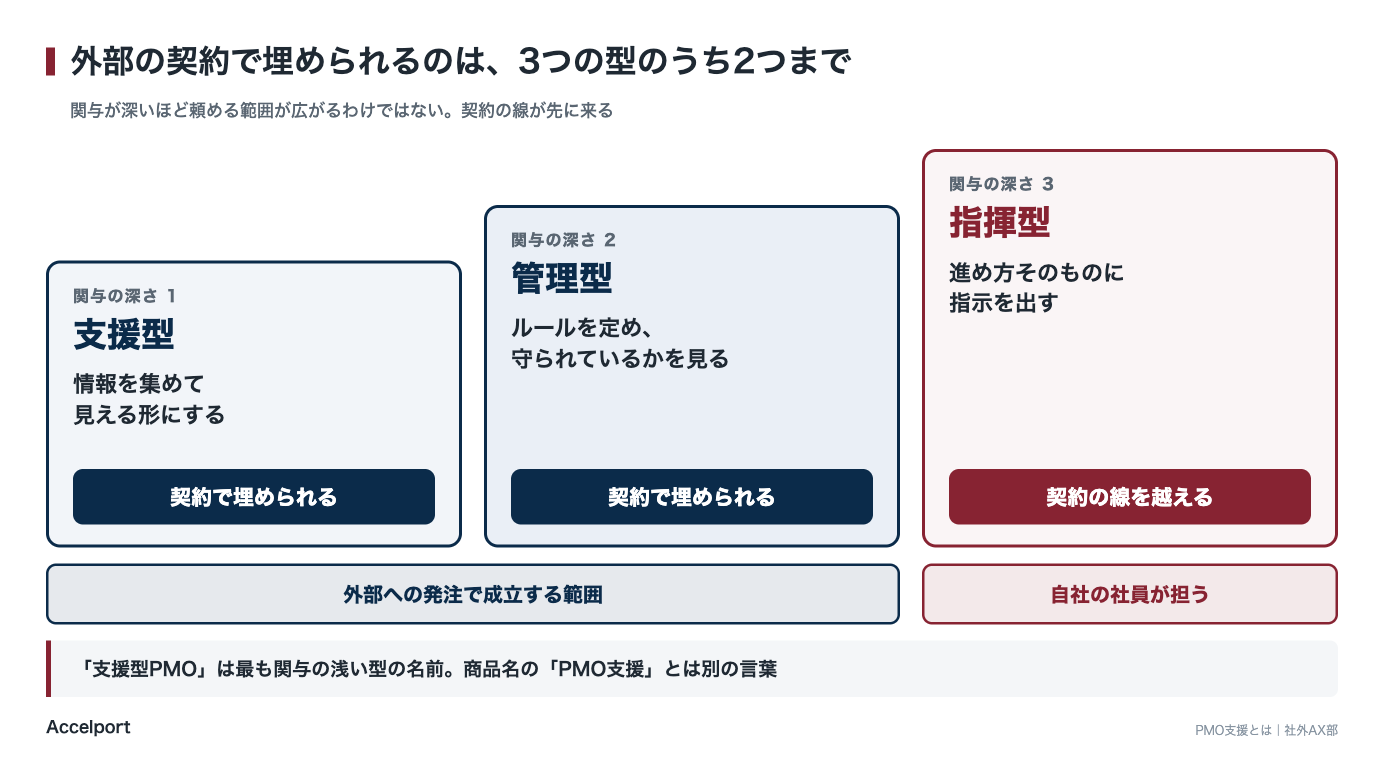

関与の深さで3種類に分かれる。支援型・管理型・指揮型

PMOは、どこまで踏み込むかで3つの型に分かれます。

型 引き受ける動き 進め方を決めるのは
支援型 情報を集めて可視化する。資料の作成と会議の運営 自社
管理型(コントロール型) 標準やルールを定め、守られているかを確認する ルールは外部、中身は自社
指揮型 進め方そのものに指示を出す 外部

「支援型PMO」は、この3つのうち最も関与の浅い型を指す語です。サービス名としての「PMO支援」とは別の言葉なので、提案書で混ざっていたら確認してください。

外部の契約で埋められるのは、実務上は支援型と管理型までです。指揮型は自社の社員に直接指示を出す形へ近づくため、次の章で扱う契約の線を越えます。どの型を頼むかを決めずに相見積もりを取ると、各社が別の型で出してきて比較になりません。

支援型・管理型・指揮型を関与の深さで並べた段階図

PMO支援とPMは何が違う?外に出せる仕事と、出せない仕事

PMO支援を検討すると、次に出てくるのが「PMがいるのに要るのか」という問いです。

PMがいても、状況を集めたり会議を運営したりする仕事は残ります。頼むか考えるには、PMが持つ判断の権限と外に任せられる実務を分けます。次の4点で、自社に残す仕事を確かめます。

  • PMが持っていて外に出せないもの
  • PMO支援が引き受ける範囲
  • コンサルティングとの違い
  • PMO支援に含まれない事務代行

PMは決める人。外に出すと決裁が止まる

PM(プロジェクトマネージャー)は、決める人です。

予算の配分・要件の優先順位・遅れたときにどこを削るか。この3つを決める権限を持つのがPMで、決めた結果に責任を負います。権限は社内の職位から来るものなので、外部の会社へは移せません。

外に出すとどうなるか。決裁のたびに「社内で確認をお願いします」が挟まり、判断の速度が落ちます。外部の担当者は予算にも人事にも責任を持てず、安全側に倒すしかありません。

PMが決まっていない状態でPMO支援だけを入れると、整理された論点が積み上がって止まります。先に決める人を1人立ててください。

PMO支援が引き受けるのは、決めるための材料をそろえるところまで

PMO支援が引き受けるのは、判断の手前までです。

PM PMO支援
責任 プロジェクトの成否 進め方の品質
決めること 予算・要件・優先順位 会議の頻度・報告の形式
動き方 判断して指示する 状況を集めて並べる
外に出せるか 出せない 出せる

「材料をそろえる」の中身は具体的です。遅れている作業を一覧にする、選択肢を2案に絞って差分を書く、決めた内容を記録して次の会議で追う。ここまでが外に出せる範囲になります。

依頼するときは業務の単位で伝えてください。「1人ください」と書かずに「この会議とこの管理表を引き受けてください」と書くと、担当者が交代しても範囲が変わりません。

PMO支援とコンサルは買うものが違う。進め方か、答えか

同じ相談でも、PMO支援とコンサルティングでは買うものが違います。

コンサルティングが売るのは答えです。何をすべきかを調べて提言し、成果物を出した時点で契約が終わります。PMO支援が売るのは進め方で、決まったあとの進行を引き受けて毎月動き続けます。

そのため、何をすべきかが決まっていない段階でPMO支援に声をかけても、期待した動きは返ってきません。逆に、やることが決まっていて手が足りないだけなら、戦略系のファームでは単価が合わないという話になります。順番を間違えると、買ったものが使えないまま費用だけが出ます。

委託する範囲を書き出して確認する

議事録の作成代行はPMO支援ではない

議事録の作成だけを頼む形は、PMO支援ではなく事務代行です。

線引きは、会議のあとに何が動くかで付きます。議事録は会議の記録で、作った時点で完結します。PMOが引き受けるのは、決まったことを追跡して次の会議までに動かす部分になります。

頼むもの 中身 終わり方
議事録の作成代行 発言の記録と清書 提出して完了
会議体の運営(PMO支援) 議題の設定・記録・決定事項の追跡 次の会議へ持ち越す

見積もりを比べるとき、この2つが同じ「事務局支援」という名前で並ぶことがあります。時間単価だけを見ると、事務代行のほうが安く見えます。何が追跡されるのかを確かめてから比べてください。

PMO支援は何の契約になる?準委任が基本で、完成義務はない

頼む業務を決めても、契約によって相手が負う義務は変わります。検索上位10件では契約形態を章として扱った記事は0件でしたが、何を約束してもらえるかは発注前に押さえておきたい点です。次の4点を確認します。

  • PMO支援が準委任になる理由
  • 準委任と請負で変わるもの
  • 準委任と派遣を分ける線
  • 完成義務がない契約で成果物を守る方法

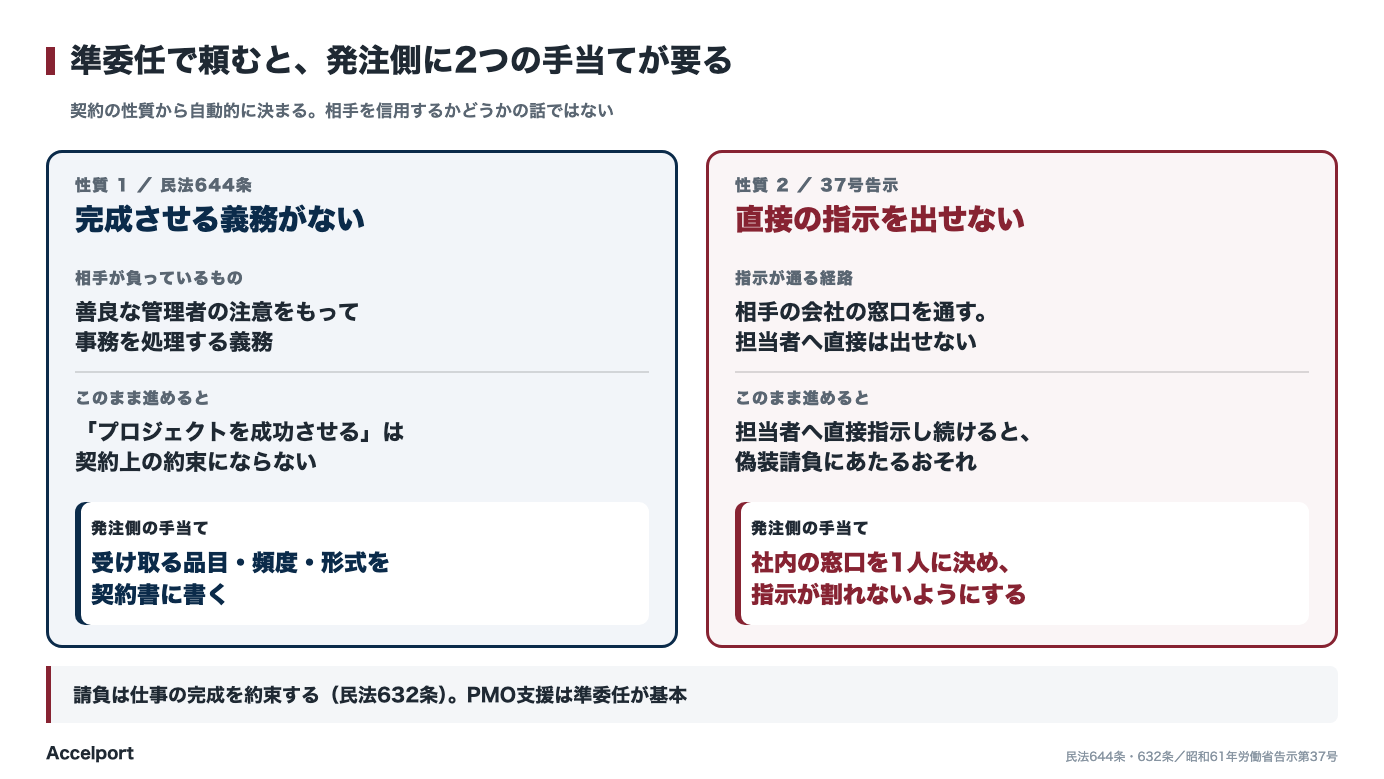

PMO支援は準委任契約が基本になる

PMO支援の契約は、実務上は準委任が基本です。

理由は、引き受ける対象が成果物ではなく事務であるためです。民法656条は、法律行為でない事務の委託について委任の規定を準用すると定めています。会議を運営する、進捗を集める、課題を追跡するという業務はこの「事務」にあたります。(引用元:民法 laws.e-gov.go.jp/law/129AC0000000089)

見積書に「業務委託契約」とだけ書かれている場合、準委任か請負かは判別できません。業務委託は法律上の契約の名前ではなく、2つをまとめた呼び方であるためです。契約書の条文を開いて、どちらなのかを確かめてください。

準委任は完成を約束しない。請負は完成を約束する

2つの違いは、完成を約束するかどうかです。

請負について、民法632条は「ある仕事を完成することを約し」と定めています。一方の準委任で受任者が負うのは民法644条の善管注意義務で、条文は「善良な管理者の注意をもって、委任事務を処理する義務を負う」としています。処理する義務であって、完成させる義務ではありません。(引用元:民法 laws.e-gov.go.jp/law/129AC0000000089)

準委任 請負 労働者派遣
根拠 民法656条・644条 民法632条 労働者派遣法
約束するもの 事務の処理 仕事の完成 労働力の提供
完成義務 ない ある ない
指揮命令 受注者 受注者 発注者
報酬の対象 履行した割合 完成した仕事 就業した時間

なお準委任には、成果の引き渡しに対して報酬を払う型もあります。民法648条の2が定めているのは報酬の支払時期で、受任者が負う義務は644条の善管注意義務のままです。成果に報酬を紐づけたいなら、その成果の中身を契約書に書く必要があります。

準委任でも派遣でもない。指揮命令できるかが分かれ目

準委任と派遣を分けるのは、誰が指示を出すかです。

準委任では、発注者が受注者の従業員へ直接指示を出せません。指示は相手の会社の窓口を通します。派遣は逆で、派遣先が直接指揮命令します。

判断の基準は、厚生労働省の「労働者派遣事業と請負により行われる事業との区分に関する基準」にあります。確認するのは、受注者が自ら労働力を直接利用し、業務を自社の業務として独立して処理しているかの2点です。(引用元:昭和61年労働省告示第37号 mhlw.go.jp/content/000780136.pdf)

準委任のまま自社の社員が直接指示を出し続けると、偽装請負にあたるおそれがあります。

準委任・請負・派遣で完成義務と指揮命令がどう変わるか
契約書の条文を確認する

完成義務がないなら、成果物は契約書に書くしかない

完成義務のない契約で自社を守る方法は1つです。受け取るものを契約書に品目で書くことです。

書くのは、成果物の名前・提出する頻度・受け取る形式の3つになります。

  • 課題管理表(毎週更新、表計算ファイル)
  • 進捗報告(月1回、決まった様式)
  • 会議体の議事と決定事項の記録(会議ごと、共有フォルダに保存)
  • 契約終了時に引き渡すもの(管理表の最新版と運用手順)

「プロジェクトを成功させる」は契約上の約束になりません。品目で書けば、準委任でもその履行は求められます。完成義務がないことと、何も約束していないことは別です。

なおこの記事では金額を扱いません。PMO支援の相場を公表している官公庁や業界団体の統計が見当たらないためです。費用の決まり方と見積もりの比べ方はPMO支援はどこまで頼める?費用相場と残す6つの判断にまとめています。

\契約の形が決まると、発注側で用意するものも決まります/

【無料】依頼範囲と成果物を60分で決める

無理な営業はいたしません。相談のみでも歓迎です

PMO支援を入れると何が変わる?得られることと、得られないこと

契約の形が決まったら、次は期待値です。

上位10件のうち7件がメリットを章立てしていますが、得られないことを発注前の判断として書いた記事は0件でした。デメリットを扱う5件も、中身は導入後の運用上の注意です。この章では得られることを2つ、得られないことを2つ並べます。

得られること1:進捗が数字で見えるようになる

役員会への報告は、たとえば「おおむね順調です」から「全92件のうち完了68件、期限超過が5件」に変わります。PMO支援でまず変わるのは、この進捗の見え方です。

会議での口頭の報告が件数と期限の一覧になり、遅れている作業と期限を過ぎた作業が毎週分かります。遅れの報告を待たずに、こちらから期限の再設定を求められます。

数字で出ると、遅れの原因を人に帰さずに議論できます。

得られること2:管理のやり方が特定の人から外れる

2つ目は、進め方が人から外れることです。

管理の方法が担当者の頭の中にあると、その人が抜けた時点で止まります。外部のPMOが入ると、会議の様式・報告の形式・課題の書き方が文書になります。文書になったものは、次の案件でそのまま使えます。

ただし条件が付きます。契約終了時に何を引き渡すかを書いていなければ、標準は相手の会社の側に残ります。前の節で挙げた品目に、運用手順とテンプレート一式を入れてください。

得られないこと1:決められない案件は、決まるようにはならない

PMO支援によって論点が整理され、選択肢が2案に絞られて期限が示されても、最後に選ぶのは自社です。

予算や人事に責任を持つ発注側が選べなければ、判断材料がそろったところで案件は止まります。

「部門間で意見が割れて進まない」という状態も同じです。PMOは部門間の情報を受け渡せますが、意見が割れたときに何を優先するかは自社で決める必要があります。情報システムの機能をどこまで外に出せるかは情シスのアウトソーシングはどこまで?残す業務7つの基準で扱っています。

プロジェクトの関係者が集まる会議

得られないこと2:現場が動かない理由は解消しない

現場が動かない理由も、PMOでは解消しません。

動かない理由の1つは、通常業務が減っていないことです。プロジェクトの作業が本来の仕事に上乗せされた状態では、管理を強めても着手されません。進捗が見えるようになっても、着手されていない事実が分かるだけです。

作業を進めるには、発注側で優先順位を下げる通常業務を決めるか、期限を延ばすか人を増やすかを判断します。これらはPMO支援の範囲には入りません。

PMO支援が要らないのはどんなとき?見送る3つの条件

外部のPMOを入れなくても回るプロジェクトがあります。

上位10件は「PMOが必要になる場面」を挙げますが、要らない場面を書いた記事は0件でした。売っている側が書ける内容ではありません。条件は3つです。3つとも当てはまるなら、今は見送って社内で回してください。

  • 関係部署が1つで、定例が週1回で足りている
  • 決裁者がプロジェクトに常時いる
  • 止める基準が最初から決まっている

条件1:関係部署が1つで、定例が週1回で足りている

1つ目は、関わる部署と定例の頻度です。

PMOの仕事の中心は、部署をまたぐ情報の受け渡しにあります。関係部署が1つなら、渡す相手がいません。定例が週1回で議題が埋まる規模なら、その場に全員が集まって同じ情報を持てます。

数えるのは、予算か人を出す部署の数と、定例の頻度です。部署が1つで定例が週1回で足りるなら、社内の1人でPMを補佐できます。「大規模だから必要」という順番で考えないでください。

条件2:決裁者がプロジェクトに常時いる

2つ目は、決める人がその場にいるかどうかです。

PMOの価値の中心は、決裁の橋渡しにあります。論点を整理して決裁者へ上げ、決まった内容を現場に戻す。この往復に時間がかかるからこそ、間に立つ機能に金額が付きます。

決裁者が毎回の定例に出ていて、その場で予算と優先順位を決められるなら、往復そのものがありません。決裁者が中にいるプロジェクトでは、PMO支援の効果は小さくなります。

条件3:止める基準が最初から決まっている

3つ目は、終わりの条件が決まっているかどうかです。

PMOが責任を負うのは進め方の品質で、投資をやめる提案は範囲の外にあります。止める判断は自社が担います。基準を文書にできているかを確かめ、ほかの2条件と合わせてPMO支援を見送れるかを決めてください。

上司へ返す1枚には、3つの条件への当てはまり方と、社内で補えない仕事を書き分けてください。どれも満たせないなら外部を検討する段階ですが、決裁者が決まっていない場合は、先に決める人を立てます。

\見送る条件に当てはまらないなら、次は範囲の切り分けです/

【無料】AX推進の品質基準を受け取る

フォーム入力は30秒ほどで完了します

AI導入プロジェクトのPMO支援は何が違う?計画を固めない前提で進める

ここから先は、AI・生成AIを使うプロジェクトの話です。

上位10件は基幹システムの刷新やERP導入を前提にしています。当社が引き受けているのはAI・AX推進のプロジェクトで、ERP導入やスクラッチ開発の進行管理は範囲の外です。AI案件では前提が3点変わります。

  • 要件を先に固めない
  • 効果の測り方を始める前に決める
  • やめる基準を最初に置く

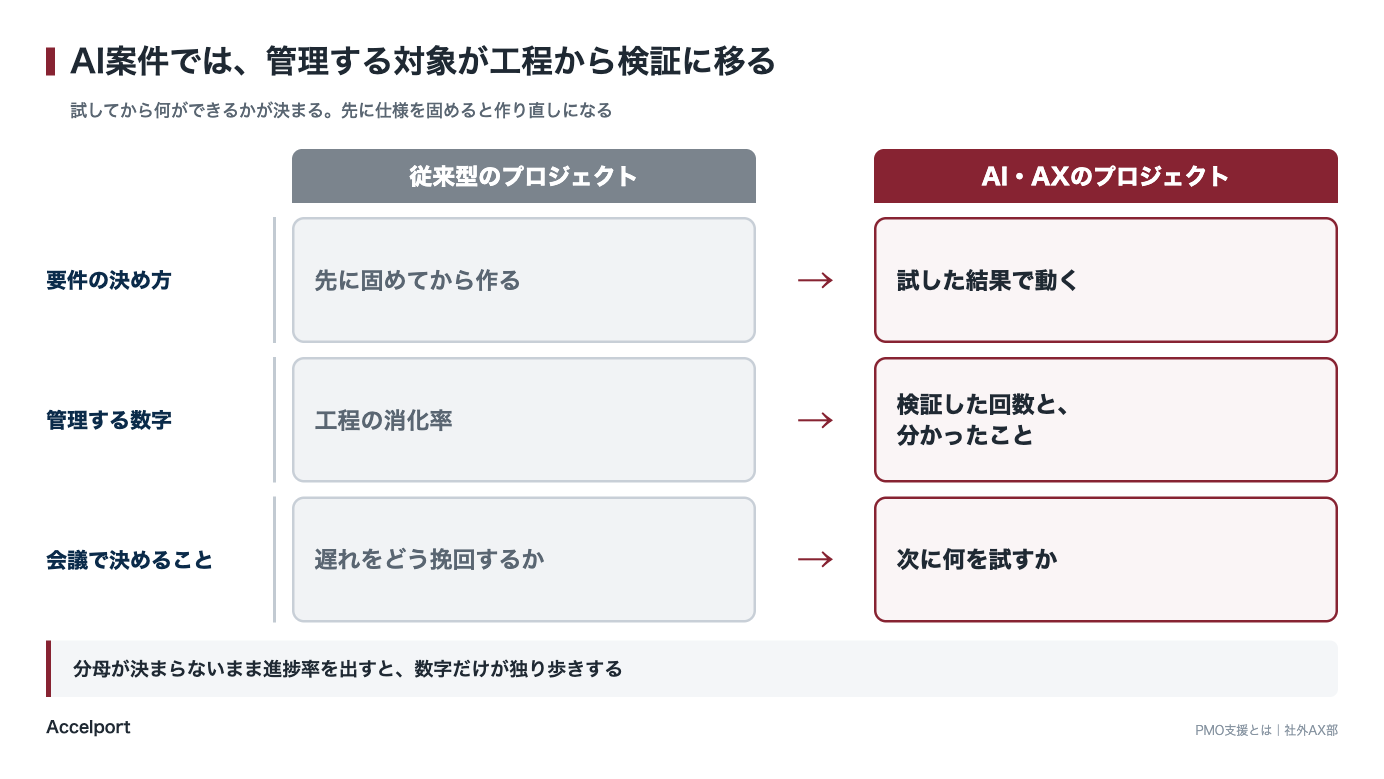

要件が動く前提で進める。先に固めると作り直しになる

AI案件では、要件が検証の結果で動きます。

従来型は要件を固めてから作りますが、AIは試してから何ができるかが決まります。何ができるか分からないものの仕様は書けません。先に工程表を引いて進捗率を出す管理を持ち込むと、分母が決まらないまま数字だけが独り歩きします。

代わりに置くのは、検証の記録です。何を試して何が分かったかを1件ずつ残し、次に試すことを決める場を回す。この積み上げが要件になります。管理する対象が、工程の消化率から検証の回数に変わります。

従来型のPMOとAI案件のPMOで進め方がどう変わるか

効果の測り方を、始める前に決める

効果の指標は、始める前に決めてください。

「月40時間の削減」という報告では、投資の判断ができないためです。年間の労働時間で割って、人数に直します。

“`
月40時間 × 12ヶ月 = 年480時間
年480時間 ÷ 1,920時間 = 0.25人相当
“`

1,920時間は、1日8時間で年240日働いた場合の時間です。0.25人相当という数字になれば、人件費と並べて比べられます。終わってから測り方を決めると、都合のよい数字が選ばれます。費用の側の考え方はAI導入の費用はいくら?相場と、予算を決める前に見る7つの判断軸にまとめています。

やめる基準を最初に置く

始める前に、終わりの条件を決めます。

決めること 例
達成できなければ止める水準 想定した精度に届かない場合
判断する時期 開始から3ヶ月後
判断する人 予算を持つ責任者

決めずに始めると、検証が延々と続きます。PMO支援は止める提案をしないため、自社で置く以外に方法がありません。

止める基準は、届かなかった場合の次の手とセットにしてください。別の業務で試すのか、手法を変えるのか、投資自体をやめるのか。行き先が決まっていれば、止める判断への抵抗が下がります。

\計画を固めない前提の進め方は、最初の1か月で形が決まります/

【無料】立ち上げの1か月を設計する

無理な営業はいたしません。相談のみでも歓迎です

PMO支援を頼む前に決める3つのこと

ここまでの内容を、上司へ返す1枚の形にします。

決めるのは3つです。会社を選ぶのはそのあとで、先に決めておかないと各社の見積もりが比べられません。

  • 埋めたい機能を1つに絞る
  • 契約形態と成果物を先に決める
  • 社内の窓口を1人決める

1. 埋めたい機能を1つに絞る

最初に決めるのは、外から埋める機能です。

PMOの仕事は進捗の可視化・ルールの標準化・関係者の調整の3つですが、全部を同時に頼むと範囲が広がって金額が読めません。今いちばん困っている1つを選んでください。

困っている状態 埋める機能 頼む型
遅れに気づくのが遅い 進捗の可視化 支援型
案件ごとに報告の形式が違う ルールの標準化 管理型
部門間で情報が止まる 関係者の調整 支援型

表から今の困りごとに当てはまる行を選び、埋める機能と頼む型を1枚に書きます。頼む機能を1つに絞っておけば、見積もりを比べる際も会議体の本数と成果物の品目をそろえられます。

2. 契約形態と成果物を先に決める

次に、契約形態と受け取るものを自分から指定します。

準委任か請負かを相手に決めさせると、こちらが望んだ形と違う契約が出てきます。準委任で頼むなら、受け取る品目・頻度・形式を書く。ここまで決めてから相見積もりに出してください。

費用がどう積み上がるかと、社内に残す判断の切り分けはPMO支援はどこまで頼める?費用相場と残す6つの判断で分解しています。

3. 社内の窓口を1人決める

最後に、指示と確認を通す窓口を1人決めます。

準委任では発注者が相手の従業員へ直接指示を出せないため、窓口が複数あると指示が割れます。窓口が2人以上いる状態は、契約の形を崩す原因になります。

窓口の仕事は3つです。週に1時間を確保して、次の内容を回してください。

  • 依頼の受け口をまとめる
  • 成果物を受け取って内容を確認する
  • 社内の決裁者へ論点を上げる

ここまでの内容を、頼む機能・契約形態と成果物・社内の窓口の3点にまとめて上司へ返します。会社を比べる段階に進んだら、PMO会社13社を比較|費用と誰が来るかで選ぶで各社の違いを確かめられます。

PMO支援についてよくある質問

Q. PMO支援とPMOコンサルは何が違いますか

買うものが違います。PMO支援が引き受けるのは決まったあとの進め方で、コンサルティングが売るのは何をすべきかという答えです。名前に両方が入っている会社もあるため、提案書で引き受ける範囲を確認してください。

Q. PMO支援を頼むのに、社内にPMOの資格を持つ人は必要ですか

必要ありません。PMOに関する認定資格は、その仕事に就く個人の知識を示すものです。発注する側の判断には関係しません。見るのは、引き受ける範囲と成果物の品目です。

Q. PMOは「やめとけ」と言われることがありますが、頼んで大丈夫ですか

発注の判断には影響しません。「やめとけ」はPMOという職に就く個人の側で交わされる議論であるためです。発注側が見るのは自社のプロジェクトに外部のPMOが要るかどうかで、材料は本文の3つの条件になります。

Q. PMO支援のメリットとデメリットを一言でいうと何ですか

進捗が数字で見えるようになる一方、決められない案件は決まるようになりません。意思決定は発注側の権限で、契約の範囲に入らないためです。

Q. 小さいプロジェクトでもPMO支援は頼めますか

頼めます。ただし本文の3つの条件に当てはまるなら、社内のPMを補佐する1人で足ります。この3条件がそろうなら、外部を入れても報告のための作業が増えるだけになります。

まとめ

PMOは社内に置く組織の名前で、PMO支援はその機能を外部の契約で埋めることです。会社を選ぶのは、何を埋めるかを決めたあとになります。

  • 外部に頼む機能は、進捗の可視化・ルールの標準化・関係者の調整から1つに絞る
  • 準委任が約束するのは事務の処理で、仕事の完成ではない
  • 完成義務がない以上、受け取る品目は契約書に書くしかない
  • 関係部署が1つ、決裁者が常時いる、止める基準がある。3つとも当てはまるなら見送ってよい

上司へ返す1枚には、頼む機能と契約形態に加えて、頼まないと決めた範囲まで書いてください。範囲と費用の決め方はPMO支援はどこまで頼める?費用相場と残す6つの判断に続きます。

》【無料DL】『AX推進 品質ガイドライン』|成果につながらない48項目

ACCELPORT
Accelport株式会社 編集部

業務の見極めから実装の進行管理までを引き受ける「社外AX部」を提供しています。現場で得た知見をもとに記事を制作しています。

この記事をシェア
X (Twitter) LINE
SERVICE社外AX部御社のAX推進部を、外から担う。見極めから実装の進行管理まで。›

AI導入が成果につながらない原因を、60分で整理します

「効率化はしたが人は減っていない」という状態には、必ず構造的な原因があります。御社の状況をうかがったうえで、どこから手をつけるべきかをその場でお伝えします。

無理な営業はいたしません。相談のみでも歓迎です

相談内容をうかがい、優先順位を整理してお返しします

60分の無料相談を申し込む
